Le parcours aux couleurs automnales
Votre parcours au top, pour votre plaisir dès votre retour… imminent




Des nouvelles de votre parcours
Votre parcours est manucuré par l’équipe terrain emmenée par Sébastien.
Nous les félicitons pour leur travail quotidien.






Deux nouvelles machines pour un meilleur entretien de notre parcours
Le Golf de Domont-Montmorency vient de recevoir la livraison de deux nouvelles machines acquises à la suite de l’obtention de la subvention qui lui a été accordée par l’Agence de l’Eau Seine Normandie en fin d’année dernière, conséquence d’une démarche ambitieuse et d’un dossier compliqué à monter ayant nécessité également la réalisation d’un audit technique et environnemental de notre terrain, piloté par le Fredon Ile de France.
Le sableur à green Muthing, accompagné d’un nouveau Workman de marque Kubota, permettra d’optimiser les opérations de sablage sur nos green et la nouvelle broyeuses à sous-bois permettra elle de faciliter les opérations de nettoyage et d’entretien de nos sous-bois situés à proximité des fairways, et, ainsi de rendre notre parcours encore, de meilleure qualité.



Point sur les travaux en cours et sur la nouvelle aire d'approche
Depuis le mois de septembre 2016, d’importants travaux d’assainissement, de terrassement et de nivellement ont été réalisés sur notre terrain, comme vous avez pu vous en rendre compte.
Nous vous avions informé en février dernier (cf. Actualités – rubrique Terrain) de la réalisation des premiers travaux, notamment du remplacement de la canalisation d’évacuation des eaux pluviales du Club-house jusqu’à la zone située entre le green du tee 10 et les départs du tee 11.
Depuis cette date, de gros travaux d’amélioration et d’agrandissement de la zone « Aire d’approche » ont été entrepris, et cela permettra bientôt au plus grand nombre de mieux s’entraîner toute l’année avec la création d’une nouvelle plateforme équipée de tapis pour l’hiver.

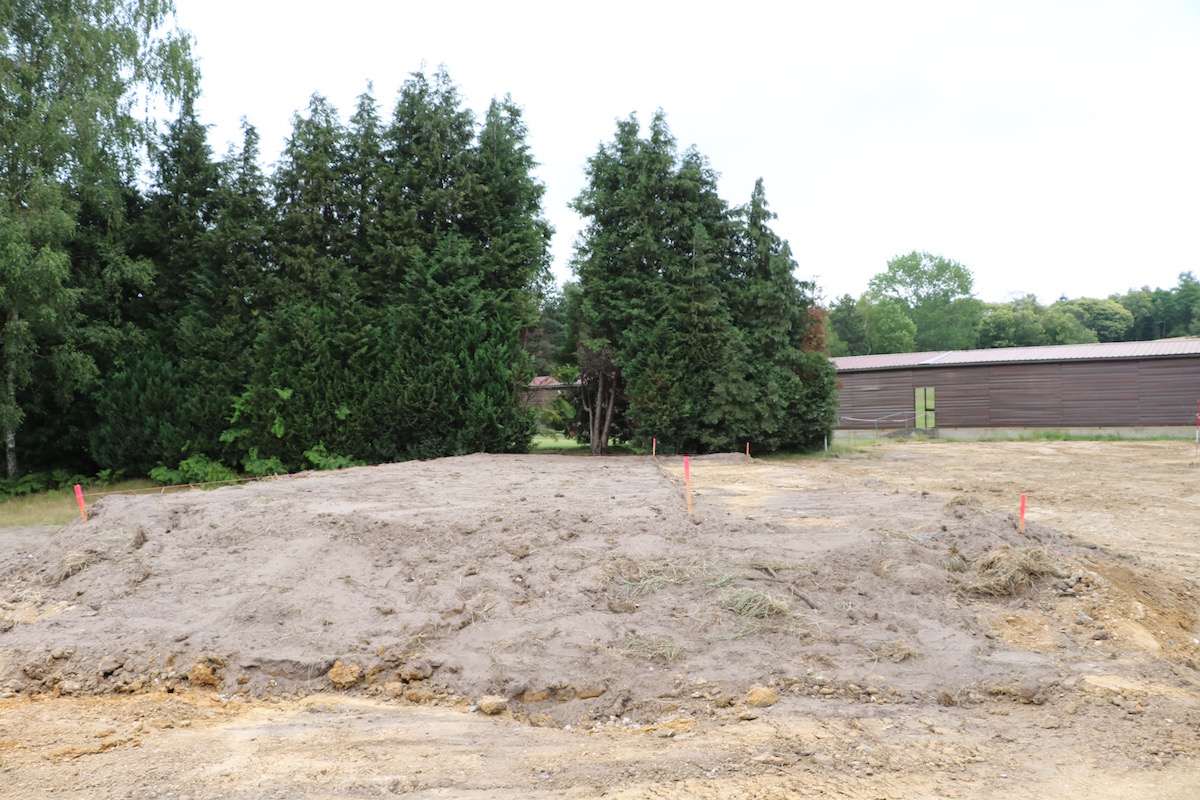

En tout, 2 nouveaux postes de practice sur dalle béton seront rajoutés à l’extrémité de celui-ci après le boxe réservé au Fitting, et 38 nouveaux postes, dont 8 sur dalle béton avec tapis et 30 sur gazon seront rajoutés.
En parallèle, des travaux de mise en sécurité de notre terrain ont été réalisés à des endroits stratégiques :
- Le trou existant derrière les postes du practice haut (servant à l’école de golf) a été comblé avec la création d’une butte pour éviter tout risque d’accident et chutes d’arbres sur le bâtiment,
- L’effondrement entre l’ancienne zone d’entraînement et le trou 11 a été aussi comblé, des travaux de confortation ayant été réalisés récemment à la suite des dégradations survenues lors des orages exceptionnels de ces dernières semaines.
L’ensemble sera végétalisé par la plantation de plusieurs variétés d’arbres et d’arbustes et partiellement engazonné.
Ces travaux se sont prolongés au delà du calendrier initial prévu car sujets aux conditions climatiques très variables des derniers mois (grand froid puis pluie puis sécheresse) ne permettant pas aux engins de chantier de travailler dans des conditions normales.
Du fait du temps très chaud de ces derniers jours et de la finition trop récente des derniers nivellements et modelés des futures plateformes de départs, il ne nous a pas semblé raisonnable de réaliser dès maintenant, fin juin/début juillet, les dalles béton, l’apport complémentaire de terre végétale et l’engazonnement final de ces espaces.
Ces travaux seront repris et achevés courant septembre, une fois que les plateformes auront été mieux stabilisées.
Nous vous rappelons que ces travaux ont été réalisés dans le cadre d’une Convention Travaux signée avec l’entreprise GE Aménagement, sans aucune charge financière pour notre golf, l’entreprise se rémunérant par l’apport et le dépôt de terres sur notre site, provenant de plusieurs chantiers Franciliens (terres non polluées avec maîtrise de leur traçabilité).
Enfin, bonne nouvelle, vous allez pouvoir retrouver vos habitudes dans les tout prochains jours, avec la réouverture du chemin de retour à partir du tee 12 vers le Club-house

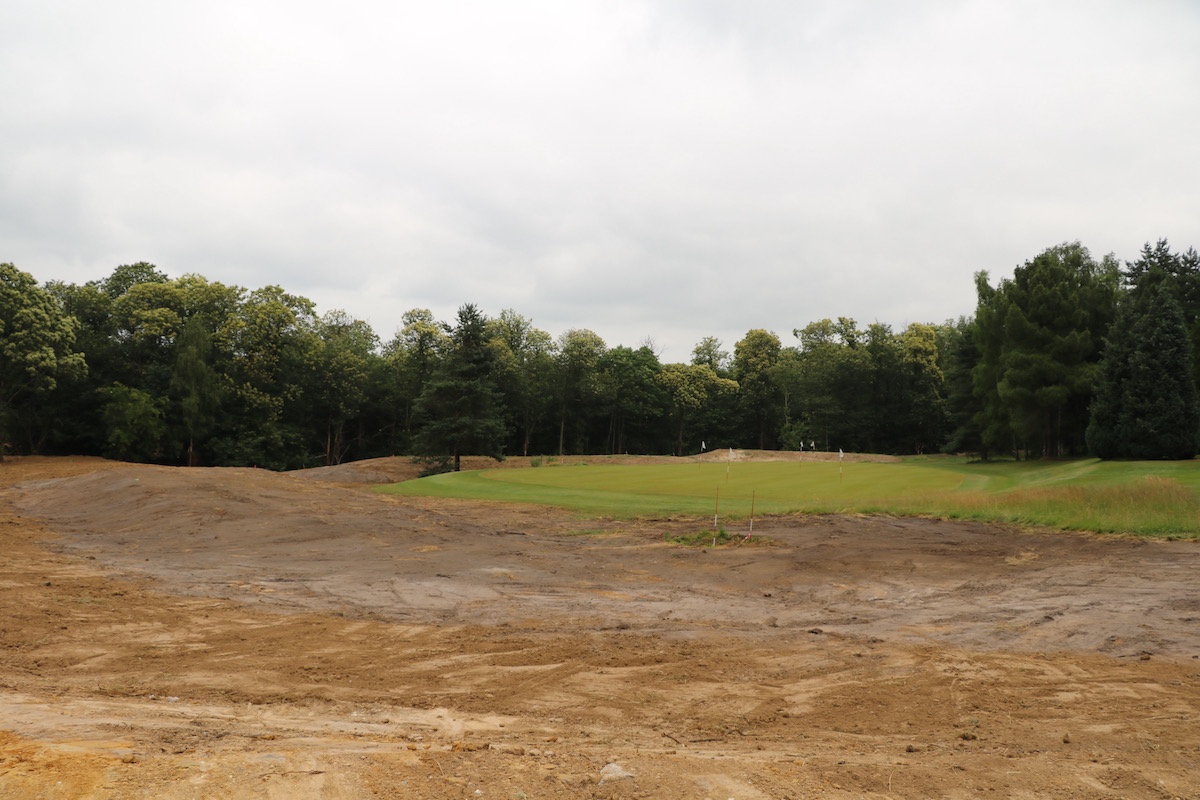

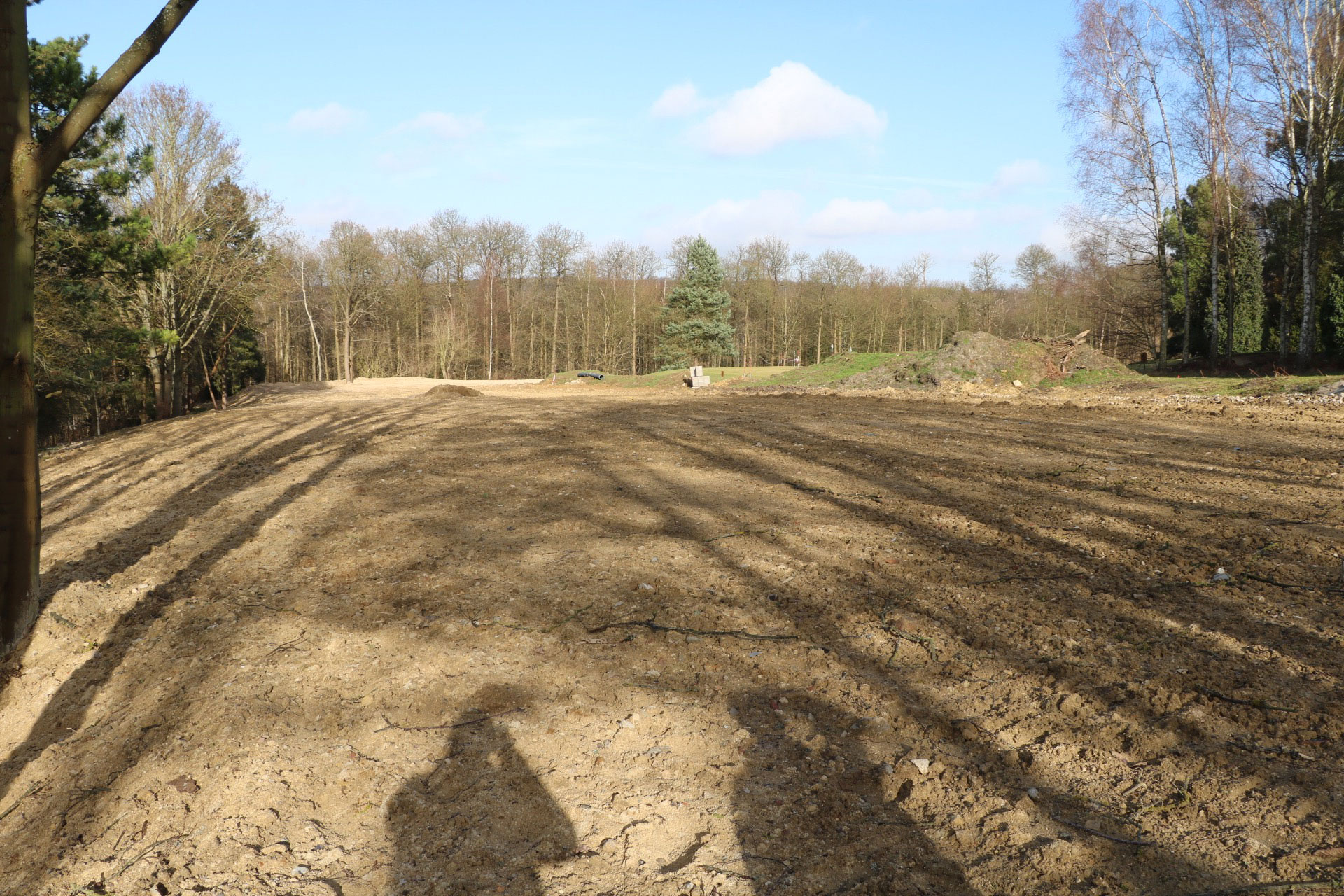

Vous trouverez ici quelques photos significatives du chantier à fin juin, et notamment des modelés provisoires des espaces de la zone d’approche, donnant une bonne idée de ce que sera, au final, ce nouveau terrain d’entraînement.

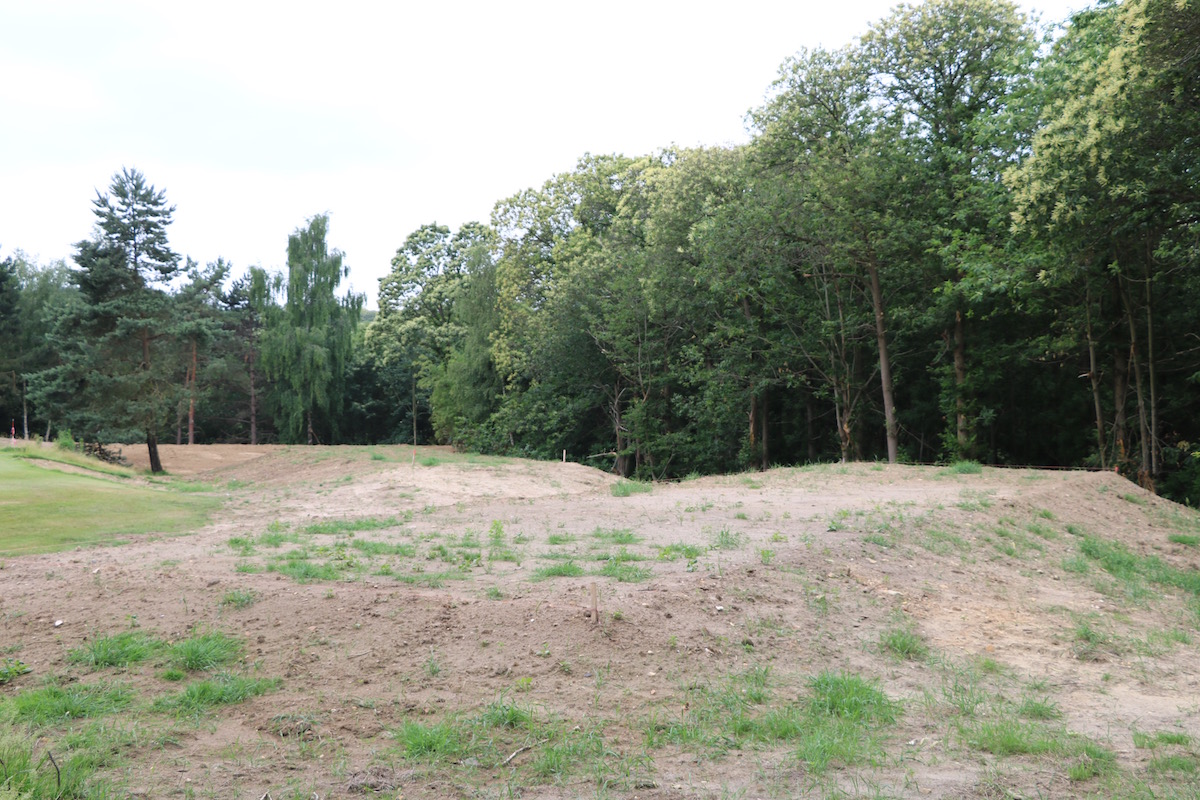

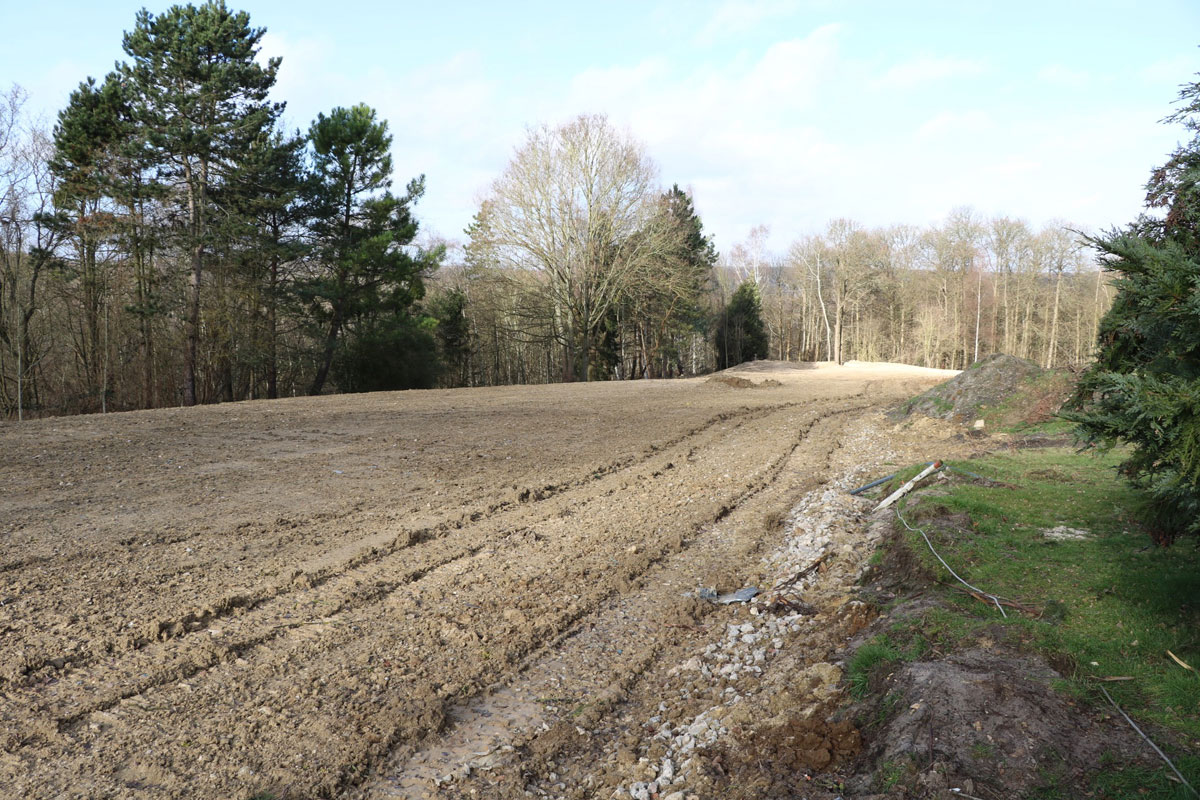

Le 2ème départ sur gazon

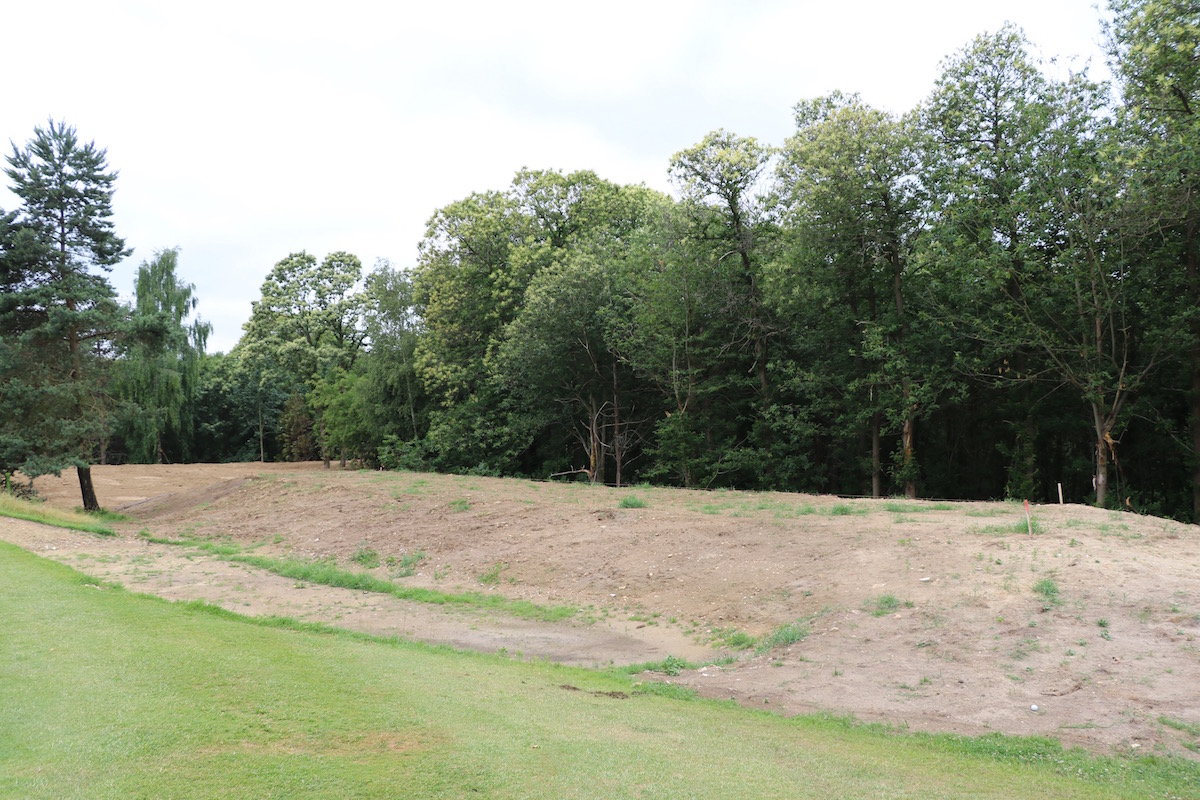

Le grand bunker

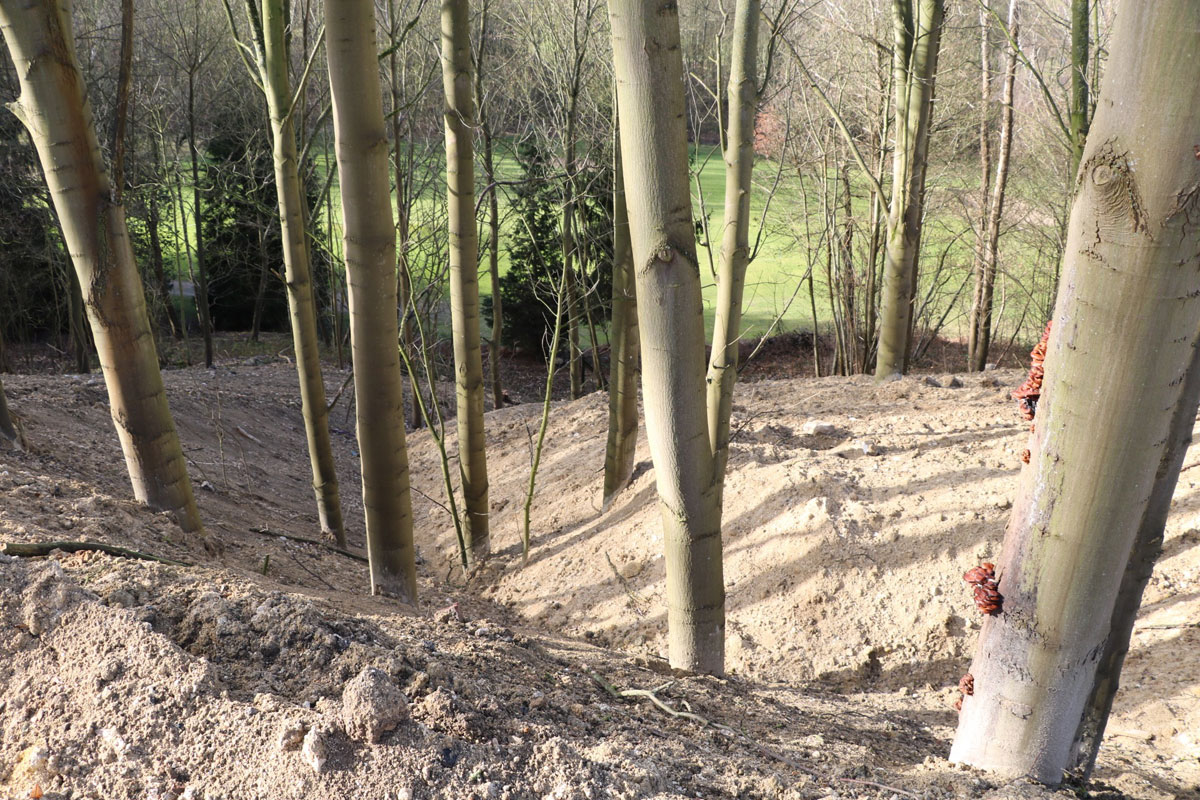

L'ancien trou vers le 11 après comblement... et création d'une piste de ski !!

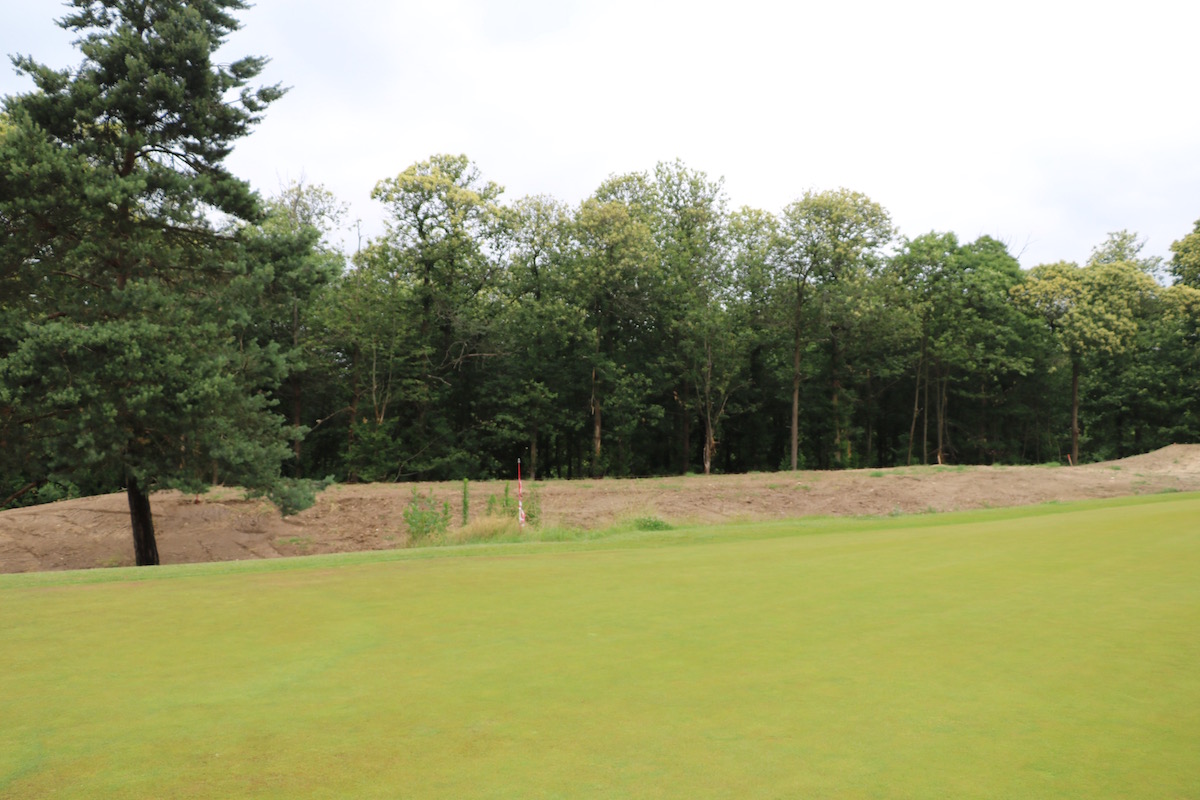

L'aire d'approche en attente de ses finitions

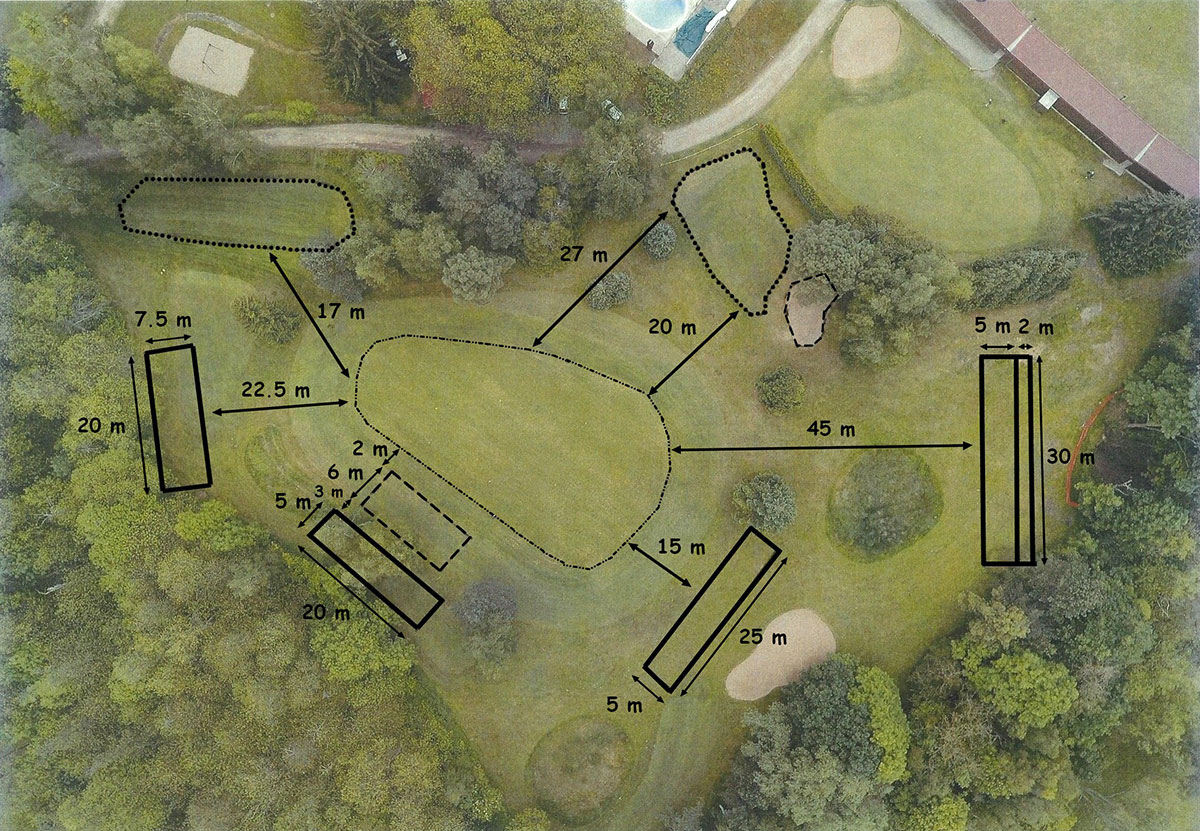

Et bientôt, on aura cela en vrai........

Un point sur nos travaux
Depuis le mois de septembre 2016, d’importants travaux de terrassements et d’assainissement ont été réalisés ont été réalisés sur notre terrain, comme vous avez pu vous en rendre compte.
Cela a commencé par les travaux de remplacement de la canalisation d’évacuation des eaux pluviales du Club-House, permettant également au passage le raccordement des descentes d’eaux pluviales du bâtiment du practice.
Le cheminement de cette canalisation a débuté devant le practice, a traversé la zone d’entraînement sur la face ouest et s’est terminée sur la jonction du green du 10 et des tees de départ du 11, nécessitant la création d’une trouée dans la forêt depuis la zone d’entrainement jusqu’au tee 11.
En parallèle, de gros travaux d’amélioration et d’agrandissement de cette zone d’entrainement ont été entrepris qui permettront au plus grand nombre de mieux s’entraîner toute l’année avec la création d’une nouvelle plateforme équipée de tapis pour l’hiver.
Une plateforme avoisinant 1 400 m2 a été également aménagée en contrebas des bâtiments de maintenance en vue de créer ultérieurement un bâtiment supplémentaire pour le stockage du matériel d’entretien du parcours.
Dans un deuxième temps, des travaux de mise en sécurité de notre terrain ont été réalisés à des endroits stratégiques :
- Le trou existant derrière les postes du practice haut (servant à l’école de golf) a été comblé pour éviter tout risque d’accident et chutes d’arbres sur le bâtiment
- L’effondrement entre la zone d’entraînement et le trou 11 a été pour l’instant partiellement comblé, cela sera continué à la reprise des travaux et l’ensemble végétalisé par la plantation de plusieurs variétés de chênes.
Ces travaux ont dû être interrompus au début du mois de janvier, les conditions climatiques (grand froid puis pluie) ne permettant aux engins de chantier de travailler normalement.
Ces travaux ont été réalisés dans le cadre d’une Convention travaux signée avec l’entreprise GE Aménagement, sans aucune charge financière pour notre golf, l’entreprise se rémunérant par l’apport et le dépôt de terres sur notre site, provenant de plusieurs chantiers Franciliens (terres non polluées avec maîtrise de leur traçabilité) ; le modelé final des terrains sera réalisé conformément aux objectifs que nous avions initialement définis.
Les travaux sont prévus redémarrer prochainement dès que les conditions climatiques le permettront, pour une durée de l’ordre de deux mois, ils consisteront encore à l’apport des terres complémentaires (au final 21 000 m3 environ auront été amenés) puis au modelé final de l’ensemble des zones d’intervention, avec enfin la mise en place de la terre végétale, la réalisation de l’engazonnement et des plantations prévues, notamment sur les nouvelles plateformes de la zone d’entraînement.
Vous trouverez ici quelques photos significatives de ce chantier, et notamment le projet de votre future aire d’entrainement.
